软件项目管理的流程控制分析
作者:网络转载 发布时间:[ 2013/6/8 14:09:50 ] 推荐标签:

四、项目控制阶段

项目控制阶段任务是定期监测与度量项目执行情况阶段各项工作进展情况,识别是否有偏离计划之处,对于项目执行过程中出现的问题,及时发现并采取纠正措施,以确保项目目标实现。

1.项目控制流程

软件项目控制流程图示如图2所示。

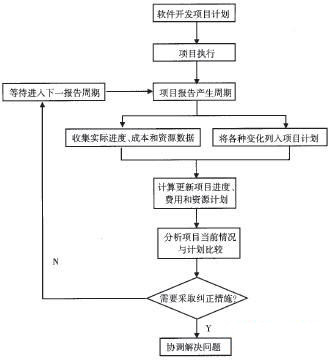

图2 项目流程控制

2.项目进度与费用控制

(1)做好项目进度和费用分析,使用的方法主要是项目挣值法分析。该方法通过对各项工作实际消耗费用及完成情况与计划对比,分析整个项目进度执行情况及费用支付情况,分析项目整体完成情况。

预期费用与实际费用的偏差CV=BCWP-ACWP,式中,BCWP表示已完成工作量的预算费用,ACWP表示已完成工作量的实际费用。CV>1表示实际费用小于预算费用;CV<1表示实际费用大于预算费用;CV=1表示实际费用等于预算费用。

预期进度与实际进度的偏差SV=BCWP-BCWS,式中,BCWP表示已完成工作量的预算费用,BCWS表示项目计算工作量的预算费用。SV>1表示实际进度超过预算进度;SV<1表示实际进度落后于预算进度;SV=1表示实际进度等于预算进度。

(2)撰写项目进度报告。按照公司项目管理要求,定期编制项目进度报告,报告内容包括:项目进展情况报告、任务完成报告、项目进度控制报表(挣值分析)、项目状态执行报告、重大突发性事件报告、项目进度控制报告、项目管理报告和问题跟踪报告。

(3)每周定期召开项目工作例会。以周为单位对项目进度进行连续检测,检测结果与项目执行计划比较。进度正常则按原计划执行;进度滞后则要分析原因,找出解决措施,以里程碑计划为阶段目标,为实现整个项目目标扎实工作。

(4)里程碑会议。根据里程碑计划中制定的需求分析完成时间、系统设计完成时间、编码完成时间、测试完成时间和投产完成时间,在每一个阶段完成时召开会议,确认该时间段是否按计划完成工作。

(5)与项目外包商沟通会议。根据项目开发计划召开与软件项目开发外包商会议交流项目开发进度状况及其他相关事宜,及时解决存在的问题。

3.项目资源的控制

项目的资源包括人力资源、开发环境资源、测试环境资源、设备资源等,在项目开发过程中,项目经理要根据项目开发进度情况,优化资源分配,合理安排项目使用的开发和测试环境,调整开发人员和测试人员数量和工作内容,通过项目资源优化,确保项目开发进度和质量。
