您的位置:软件测试 > 软件项目管理 > 项目管理综合 >
项目经理案头手册学习笔记(三)
作者:网络转载 发布时间:[ 2013/5/8 14:18:26 ] 推荐标签:

资源强制进度计划、应用PERT编制进度计划

如果项目经理不能解决资源分配问题,项目进度计划不会成功。

当一个项目中的大多数活动同以往执行过很多次的其他活动类似时,通常采用关键路径法(CPM)进行计划编制。CPM的活动历时估算通常以历时数据为基础,并且采用以往项目活动历时的平均值。

PERT系统的基础假设估算是不确定的,因此谈到的是活动历时的范围和活动历时在该范围的概率,而不是假定该活动将在固定的时间内完成。

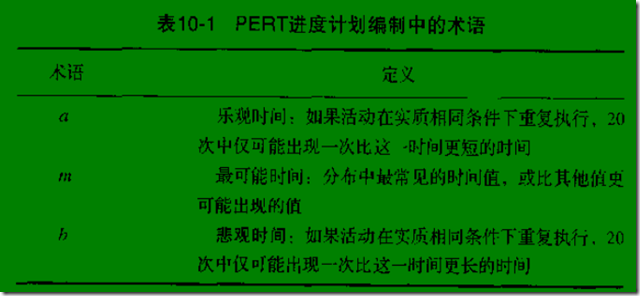

PERT进度计划编制中的术语:

PERT计算:

为了结合这三种固端,计算出活动的期望平均历时,PERT开发者根据铜继续原理导出了一个公式。

t=(a+4m+b)/6

估算计划完成的概率:

估算标准偏差的表达式:

s=(b-a)/6

一旦确定了网络的关键路径,整个关键路径的标准偏差可通过计算关键路径上活动的方差和的平方根得到。

根据统计学,在正负1个平均标准偏差内,完成项目的概率是68%,在2个标准偏差之内是95%,3个标准偏差之内是99.74%。
项目控制和评审原理

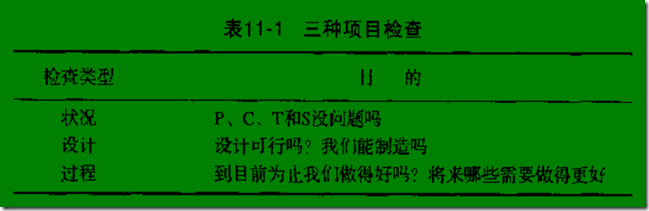

1、项目检查

项目检查有三种类型:即状况、设计和工作过程检查。每一种检查都有不同的目的。状况检查主要检查是否达到P、C、T、S目标;在进度计划和预算之内吗?范围正确吗?绩效的要求没有问题吗?

设计检查仅仅适用于包括设计工作的项目。

工作过程检查重点在于我们如何进行工作。

工作过程检查的目标或目的是为了提高团队的绩效。

管理的根本在于会议。《挖掘团队金子》一书中讲述了一种会议模式。该模式的基础是编制会议议程,每项议程都要限定时间。 该模式的另一个方面是事前必须对人们的感受进行处理。如果人们对某事感到烦恼,应该暂停会议并要求其反映烦恼的原因,这时可以公开讨论其感受。

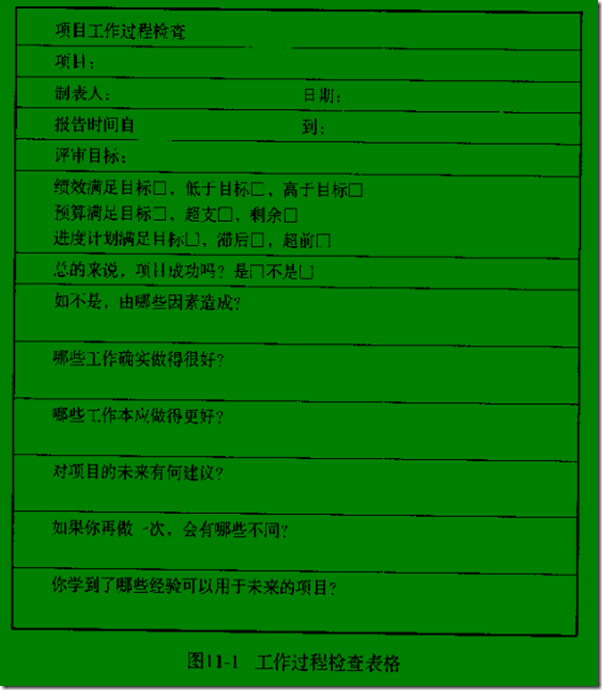

2、工作过程检查报告。

工作过程检查报告应至少包括以下内容:

    当前项目状况。
    未来状况。
    关键任务状况。
    风险评估。
    与其他项目有关的信息。
    检查的局限。

上一页123下一页
软件测试工具 | 联系我们 | 投诉建议 | 诚聘英才 | 申请使用列表 | 网站地图
沪ICP备07036474 2003-2017 版权所有 上海泽众软件科技有限公司 Shanghai ZeZhong Software Co.,Ltd
