对缺陷的度量有助于测试过程监控,例如:缺陷密度分析,发现和修复的缺陷数目等。另外,缺陷度量应包括追踪过程控制信息的过程改进活动所需的缺陷信息,并引入缺陷来源分析、缺陷趋势分析等作为风险减轻策略的输入。本文介绍了几种常见的缺陷度量指标,在实际项目中,缺陷度量指标通常要和其他指标共同使用以达到测度的目的。

  1、缺陷发现进度

  1)度量目标

  缺陷发现进度度量(累计缺陷)可以显示每个星期累计发现缺陷的数量,帮助评估测试的状态、测试进度和软件系统的质量。

  2)度量定义

  缺陷发现进度度量(累计缺陷)的X轴为星期,以yww形式表示,其中y表示年份的后两位,ww表示星期,例如:815指的是2008年的第15周。Y轴表示在测试阶段发现的缺陷数目,如图1所示。

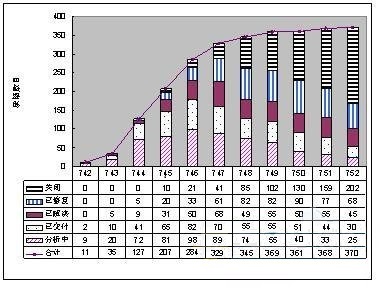

  图1 缺陷发现进度(累计缺陷)

  3)度量分析

  对缺陷发现进度进行度量分析的时候,可以从以下几个方面着手评估测试状态、测试进展和测试质量,以及后续测试资源的分配:

  结合缺陷修复进度度量数据,分析发现缺陷和修复缺陷数目之间的差异,从整个项目的层面帮助项目团队进行合理的资源分配。

  分析缺陷发现的高峰时间,即缺陷发现进度曲线开始趋于平缓的时间,假如缺陷发现进度曲线平缓的时间点远离计划测试结束的时间点,需要分析其中的原因。

  和其他度量结合,例如:测试用例执行进度,分析缺陷发现进度是否符合测试质量、测试进度要求,并分析其中的原因。

  2、缺陷修复进度

  1)度量目标

  缺陷修复进度度量(累计缺陷)可以显示每个星期累计修复缺陷的数量,帮助评估开发人员修复缺陷的进度、评估后续的测试资源分配和软件系统的质量。

  2)度量定义

  缺陷修复进度(累计缺陷)的X轴为时间,以yww形式表示,其中y表示年份的后两位,ww表示星期,例如:815指的是2008年的第15周。Y轴表示在测试阶段发现的缺陷数目,如图2所示。

  3)度量分析

  对缺陷修复进度进行度量分析的时候,可以从以下几个方面着手,分析和评估开发人员修复缺陷的进度、评估后续的测试资源分配和软件系统的质量:

  结合缺陷发现进度度量数据,分析发现缺陷和修复缺陷数目之间的差异,从整个项目的层面帮助项目团队进行合理的资源分配。

  根据测试缺陷修复进度度量数据,分析开发人员修复缺陷的速率是否在正常范围之内,并分析产生较大差异的原因。

  根据开发人员修复缺陷的情况,可以有针对性地更新测试计划和测试资源的分配。

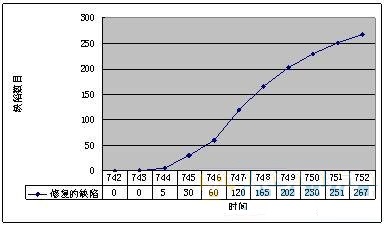

  图2 缺陷修复进度(累计缺陷)
