4 范围变更控制流程分析
范围变更控制是指对有关项目范围的变更实施控制。主要的过程输出是范围变更、纠正行动与教训总结。
一个项目的范围计划可能制订的非常好,但是想不出现任何改变几乎是不可能的,因此变更是不可避免的,关键问题是如何对变更进行有效的控制。项目经理和项目小组必须意识到范围变更本身并没有什么不对,事实上很多时候这会使系统更健壮、更实用。客户通常不能一开始确定所有需求,而且情况会随时间而变化,如果不能包容变更,那么终的软件系统可能达不到应有的价值。但是如果变更失控,后果也非常严重,甚至于导致整个项目的失败。

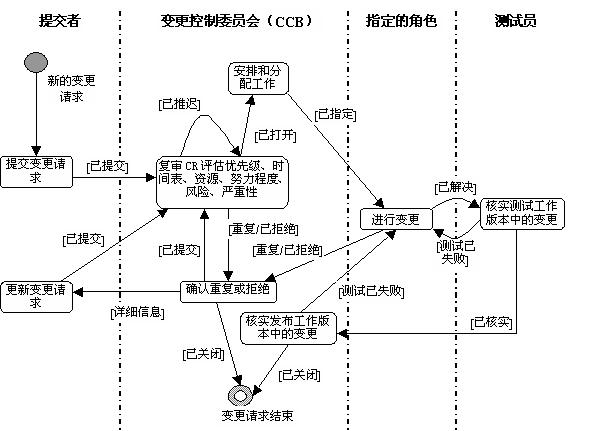

变更控制的目的不是控制变更的发生,而是对变更进行管理,确保变更有序进行。为执行变更控制,必须建立有效的范围变更流程,它对管好项目至关重要。变更控制流程主要包括四个关键控制点:授权、审核、评估、确认。在变更过程中要跟踪和验证,确保变更被正确执行。范围变更控制流程如图2所示。
提交变更请求:项目的任何涉众均可提交变更请求。通过将变更请求状态设置为已提交,变更请求被记录到变更请求追踪系统中并放置到变更控制委员会(CCB)复审队列中。
复审变更请求:此活动的作用是复审已提交的变更请求。在 CCB 复审会议中对变更请求的内容进行初始复审,以确定它是否为有效请求。如果是,则基于小组所确定的优先级、时间表、资源、努力程度、风险、严重性以及其他任何相关的标准,判定该变更是在当前发布版的范围之内还是范围之外。
确认重复或拒绝:如果怀疑某个变更请求为重复的请求或已拒绝的无效请求(例如,由于操作符错误、无法重现、工作方式等),将指定一个 CCB 代表来确认重复或已拒绝的变更请求。如果需要的话,该代表还从提交者处收集更多信息。
更新变更请求:如果评估变更请求时需要更多的信息,或者如果变更请求在流程中的某个时刻遭到拒绝,那么将通知提交者,并用新信息更新变更请求。然后将已更新的变更请求重新提交给 CCB 复审队列,以考虑新的数据。
安排和分配工作:一旦变更请求被置为已打开,项目经理将根据请求的类型把工作分配给合适的角色,并对项目时间表做必要的更新。
进行变更:指定的角色执行在流程的有关部分中指定的活动集,以进行所请求的变更。 这些活动将包括常规开发流程中所述的所有常规复审活动和单元测试活动。然后,变更请求将标记为已解决。
核实测试工作版本中的变更:指定的角色解决变更后,变更将放置在要分配给测试员的测试队列中,并在产品工作版本中加以核实。
核实发布工作版本中的变更:已确定的变更一旦在产品的测试工作版本中得到了核实,将变更请求放置在发布队列中,以便在产品的发布工作版本予以核实、生成发布说明等,然后关闭该变更请求。
范围变更控制流程中的每个活动由指定的角色或组织来完成。
图2 范围变更控制流程
