1 系统概述
软件项目集成管理是实现软件开发过程和软件管理过程的全面管理。软件项目集成管理是通过将项目管理工具(如:MS project)和软件开发平台工具(如:IBM Rational Suite)有机地集成和扩展,依据软件工程和CMM/CMMI理论,按照组织统一的项目管理流程和方法针对软件开发过程、里程碑目标、任务级目标等进行集中管理的过程。软件项目管理一般面向软件开发团队以及有关管理者等部门或个人,终提高企业软件生产力和项目成功率。

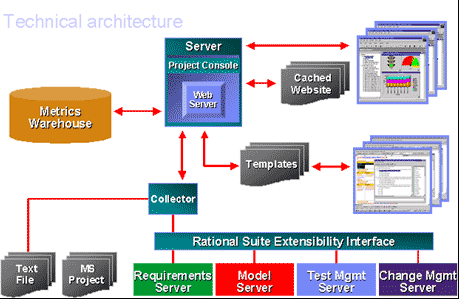

软件项目集成管理技术架构如下图所示:
2 软件项目管理
2.1软件项目计划
2.1.1计划编制

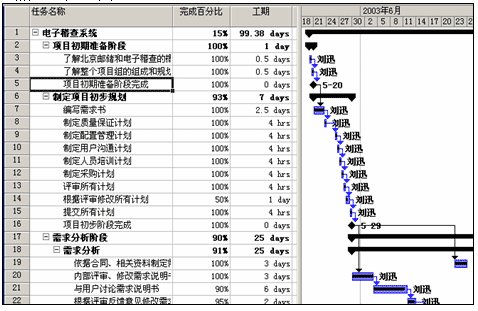

项目经理运用Microsoft Project2003 标准版编写项目计划。Microsoft Project 2003提供了强大的智能任务分解的工具。由于在系统的资源管理模块中已经完成对系统资源的定义,因此在此模块的任务分配中可以首先定义资源的成本,例如人员的计时工资,设备的每次使用成本等有关项目的成本信息,在将资源与相对的任务建立关系后相应资源的成本变为每个任务的成本,所有任务的成本构成项目的总成本。资源的成本定义如下图:
对相应任务分配资源后的项目以及任务成本图例:
项目的计划编写完毕后向服务器发布项目计划,这样项目计划成为终的项目执行依据。
2.1.2任务执行管理

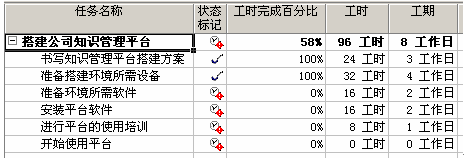

项目组成员可以在Project中对自己负责任务的完成情况进行设置,待设置被项目经理确认后,登录系统可以查看项目各个任务的完成情况,如下图:
2.2软件项目跟踪和监督
软件项目跟踪和监控包括对照已文档化的估计、约定、计划评审跟踪软件完成情况和结果,基于实际的完成情况和结果调整这些计划。

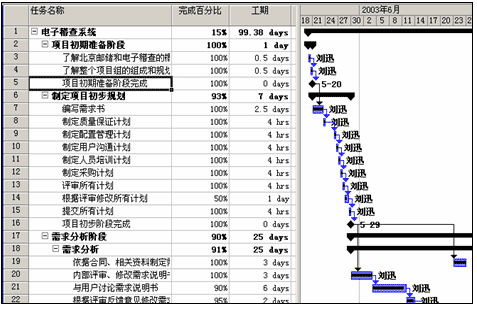

在项目经理使用Microsoft Project 2003 标准版做好项目计划时,将做好的初计划保存为比较基准;当项目进展到一定阶段后可以与比较基准进行比较,得出项目是否按计划进行,还有多少任务没有按时完成,多少任务提前完成等等信息。如下图:
通过这一模块可对项目进度进行控制与更新。以便于上级更好的掌握各种计划的进展情况,同时提供多种形式的进度查询,使领导及时掌握各种任务进展的更新信息。进度更新是更新自己所属任务的进展以及完成情况,便于上级更好的掌握各种计划的安排,以保证项目顺利进行。
