(5) 费用及成本计划

作为软件实施项目的费用及成本计划主要发生在人力资源费用上。

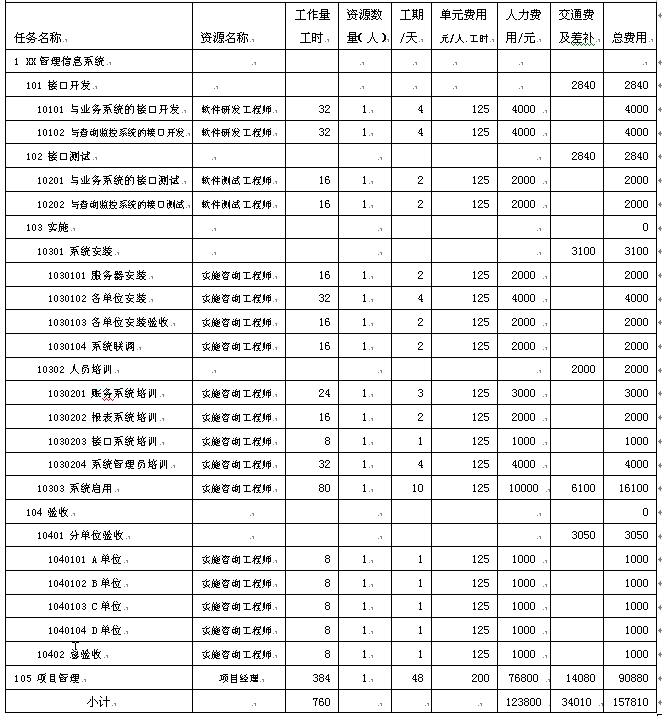

<费用分配表>

3、 执行/控制项目

在项目执行过程中为了保障项目在预期的目标(进度、质量/范围、成本)范围内完成,必须严格执行项目计划,尽量避免项目需求变更和人员变更。如果出现不可预知的因素导致项目变更,必须及时调整项目目标、项目计划,并通知对方,由对方签字确认。

项目控制的主要任务是项目进度控制,按不同管理层次对进度控制的要求可以分为三类:项目进度总控制、项目主进度控制、项目详细进度控制。总进度由项目经理负责,主进度由各项目部门负责,详细进度由各作业单位负责。在项目出现进度变更时,要及时提交变更报告,包括变更对进度安排的影响和要求。

作为项目经理应根据项目计划的关键路线图,在项目执行过程中应关注关键路线的执行情况。

针对项目变更通常采用补救、更新计划等处理方式。

4、 项目收尾和后评价

项目收尾是指峡谷木的成果完成后的结束工作。包括提交项目交付物并为项目发起者所接收、将项目取得的经验文档化并进行推广

项目结束阶段的工作包括项目验收(范围验收、质量<目标>验收、资料整理和验收、项目交接等)和项目后评价两项。

针对项目验收而言包括阶段性的项目验收和总验收两部分,其中阶段验收是总验收的基础。在每个阶段工作完成后,由相关责任方共同参加,相关责任人在验收报告上签字。验收内容包括项目进度、项目目标完成情况、评价和项目文档。

三、 项目后评估

项目后评价为项目收尾阶段的一项工作,主要是在项目验收结束后针对项目的实施情况进行总结,并将项目经验进行推广。项目后评估报告应包括内部交流和对外(媒体)发布两部分内容.
