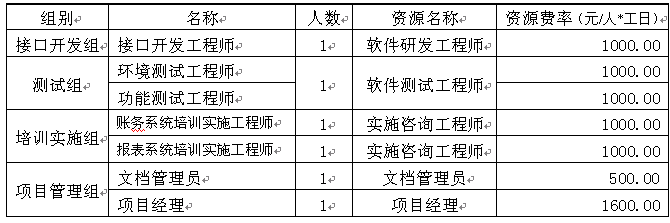

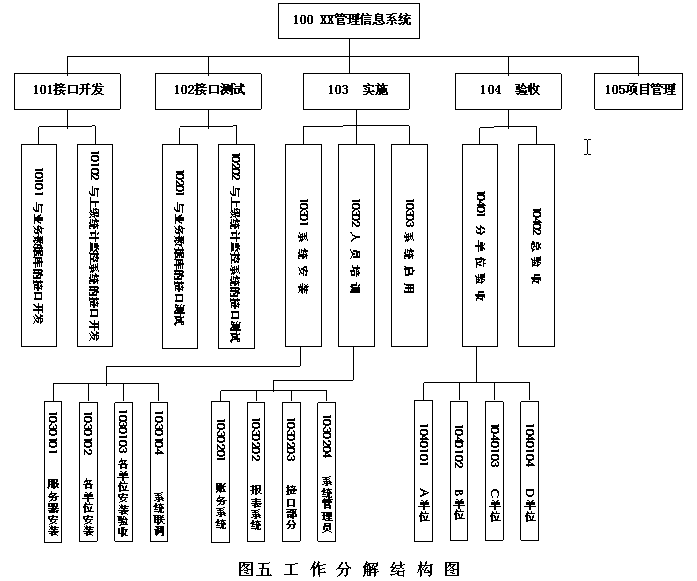

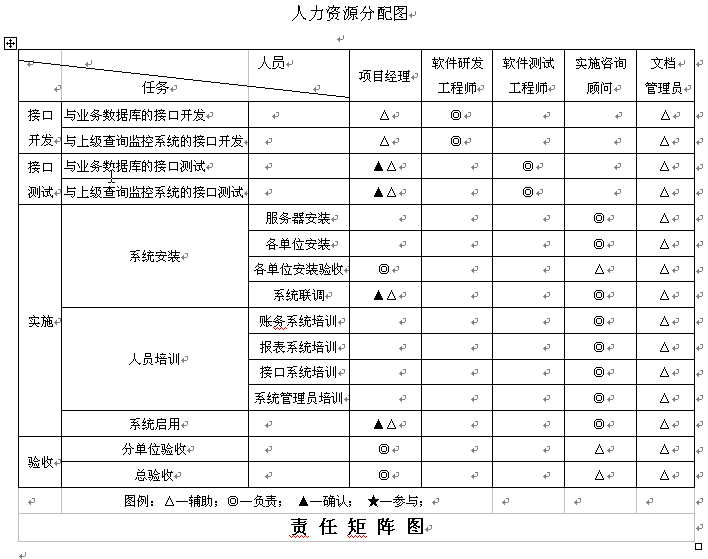

(3)根据工作分解结构,绘制人力资源分配图和责任矩阵图。如下图所示:
(3) 制定项目实施的进度计划(甘特图、关键路线图、网络图)。该进度计划包含各工作任务的计划(由各负责人分别做出),计划中需要调用对方资源的,需要由对方参加并签字确认。
