如何进行软件项目估算
作者:网络转载 发布时间:[ 2013/4/28 14:23:14 ] 推荐标签:

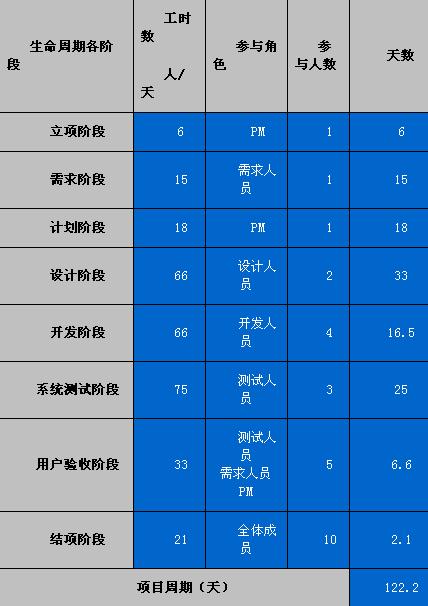

表4-对项目周期的估算

如何估算项目的成本

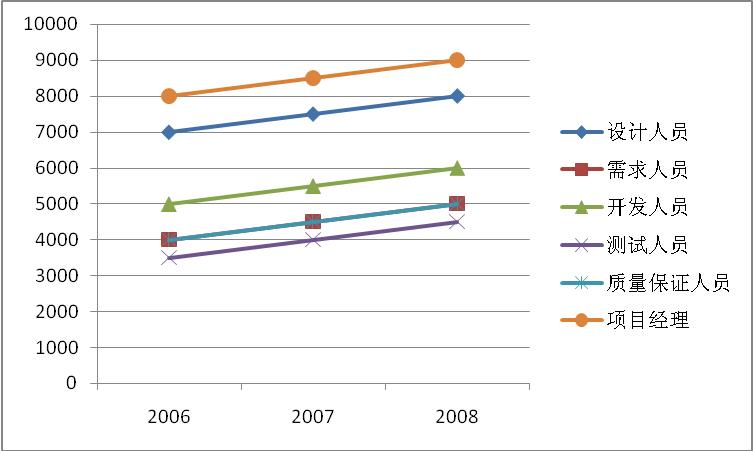

假如本项目所使用的资源与项目A相同,那么可以参考组织度量库中2008年各种资源的平均成本,如下图所示

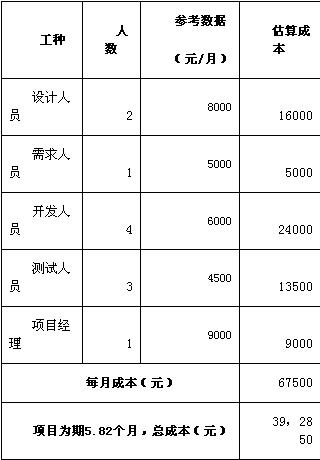

经过对项目周期的估算,可以得知本项目大概需要5.82个月的时间。基于以上数据可以通过表5来对项目的成本进行估算,其结果如下所示:

表5-本项目成本估算 项目管理

至此,对项目的规模、成本、工作量、资源和工期的估算方法和顺序介绍完了,通过本文的介绍,希望广大项目管理人员可以掌握项目估算的技巧。对于使用客观方法进行估算时,组织级的度量数据是关键核心点。另外,软件项目始终伴随着各种各样的变更,这正所谓“变化是永恒的,不变是短暂的”。 作为一个成熟的项目管理者应该勇于面对变化,在每次重大变化后对项目进行重新估算是十分必要的。
