项目跟踪分析应该根据计划的要求实时进行,要随时了解项目的进展情况,以便做出正确的决定。另外,还要跟踪其他计划的执行情况,特别要关注风险管理计划,项目经理应该定期回顾和维护风险计划,及时更新风险清单,对风险进行重新排序,并更新风险的解决情况,这些活动应该包含在项目计划中,以防遗忘。只有这样才能使项目经理们经常思考这些风险,居安思危,对风险的严重程度保持警惕。
项目管理一个非常重要的手段是进行项目评审。项目评审的主要目的是根据项目计划对项目的执行活动进行检查,及时进行沟通,发现问题,研究解决对策,纠正偏差,保证项目的顺利实施。评审可以针对产品的评审,例如设计评审,或者针对质量的评审,例如质量过程评审,但更多的是针对管理的评审,例如定期的周例会等,以及针对突发事情的评审等。
项目的后一项是进行项目总结,这是一项必要的工作。如同我们聚会活动结束之后,要核算或者说总结,节目单的活动执行的如何?费用如何?时间如何?同样,作为项目管理的后一件事情也是总结,即后评审,总结经验教训,编写项目总结报告等,为以后的项目提供参考。
软件项目计划与实际进展的比较方法
一般来讲主要有两种方法: 一个是偏差分析,相当于简单的减法。在项目的某一点,计划值与实际值相减,这个计划值和实际值包括范围、时间、成本等,判断其中的差值是否超出可以接受的范围; 另一个是挣值分析,相当于加权的减法。在项目的某一点,计划值与实际值不是简单的相减,而是进一步分析实际完成的任务与成本和时间的关系,以判断项目进展如何。

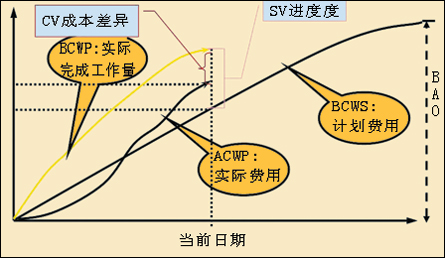

偏差分析是将实际费用和计划费用简单相减,在下图中是当前日期的实际费用(ACWP)和计划费用(BCWS)相减。而挣值分析是进一步分析实际完成工作的情况,如下图,尽管当前的实际费用(ACWP)比计划费用(BCWS)花费得多,但是当前实际完成工作量比计划多,这时引入一个挣值的概念,即实际完成工作量的价值(BCWP,已完成工作的预算成本,又称已获取价值)。挣值分析的输入如下:
项目计划与项目实际进展的比较
BCWS (Budgeted Cost of Work Scheduled)计划完成工作的预算成本: 是到目前为止的总预算成本。它表示“到目前为止原来计划成本是多少”或者说“到该日期为止本应该完成的工作是多少”,它是根据项目计划计算出来的。
ACWP (Actual Cost of Work Performed)已完成工作的实际成本: 是到目前为止所完成工作的实际成本,它说明了“到该日期为止实际花了多少钱”,可以由项目组统计。
BCWP (Budgeted Cost of Work Performed)已完成工作的预算成本,又称已获取价值,是到目前为止已经完成的工作的原来预算成本,它表示了“到该日期为止完成了多少工作?”
BAC(Budgeted At Completion)工作完成的预算成本: 是项目计划中的成本估算结果。是项目完成的预计总成本。
理想状态下BCWP、BCWS、ACWP三条曲线可以重合。
挣值分析过程如下:
1. 进度差异:SV(Schedule Variance)=BCWP-BCWS。若此值为零,表示按照进度进行; 如果为负值,表示项目进度落后; 如果为正值,表示进度超前。
2.费用差异:CV(Cost Variance)=BCWP-ACWP。若此值为零,表示按照预算进行; 如果为负值,表示项目超出预算; 如果为正值,表示低于预算。
3.进度效能指标: SPI(Schedule Performance Index)=BCWP/BCWS。表示完成任务的百分比。若此值为1,表示按照进度进行,如果小于1,表示项目进度落后,如果大于1,表示超进度进行。
4.成本效能指标: CPI(Cost Performance Index)=BCWP/ACWP。表示花钱的速度。若此值为1,表示按照预算进行; 如果小于1,表示项目超出预算; 如果大于1,表示低于预算。研究表明: 项目进展到20%左右,CPI应该趋于稳定的,如果这时CPI值不理想的话,应该采取措施,否则这个值会一直持续下去的。
5.项目完成的预测成本: EAC(Estimate At Completion )=BAC/CPI。
6.项目完成的成本差异VAC(Variance At Completion)=BAC-EAC。
7.项目完成的预测时间: SAC(Schedule At Completion )=完成时的进度计划/SPI。
