4. P3e/c 项目管理软件在工程项目进度控制方面的应用
并不是我们利用了 P3e/c 项目管理软件编制出优的施工进度计划可以一成不变,其实施工项目进度控制是一个不断进行的动态控制过程,由于在大型工程项目在施工过程中经常遇到诸如土建交安状况、设备和图纸交付情况以及天气状况等多种变化因素的影响,使得原有的工程项目进度计划不能及时反映施工的实际情况,因此我们必须经常定时地检查、盘点施工的实际情况,并将其与目标进度计划进行相比较,是否出现偏差,出现偏差是否在受控范围之内,对目标里程碑有无影响,如果存在的话则必须分析产生偏差的原因,并找出必要的调整措施,修改原有施工进度计划,以便更好地指导今后的施工。面对如此复杂的情况,在施工控制管理工作中将难于应对,但幸运地是 P3e/c 项目管理软件为我们提供了的进度控制管理功能及分析工具,根据 P3e/c 项目管理软件的进度控制机制,我们已制定出 P3e/c 项目管理进度控制措施,比如我们定期每周三由各施工项目责任人进行进度计划和资源盘点。统计的主要施工数据有:作业的实际开工日期、实际完工日期、工作量(WLU)、实际已耗工期及其它实际已耗的施工资源数据,根据这些数据,经过 P3e/c 项目管理软件计算功能能计算、统计、分类汇总,并产生各种数据分析报表,如施工进度周报表、进度计划与实际进度对比曲线、月度施工作业计划报表、专项进度报表及各种施工资源报表等。
5. P3e/c 项目管理软件在信息供享方面的应用

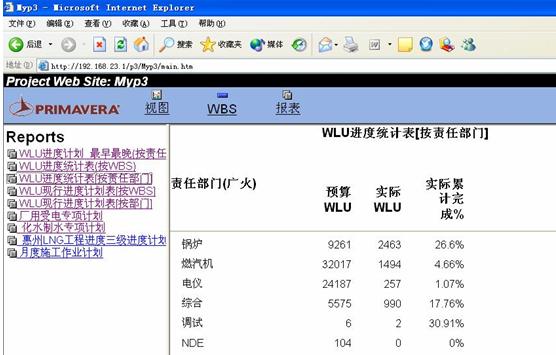

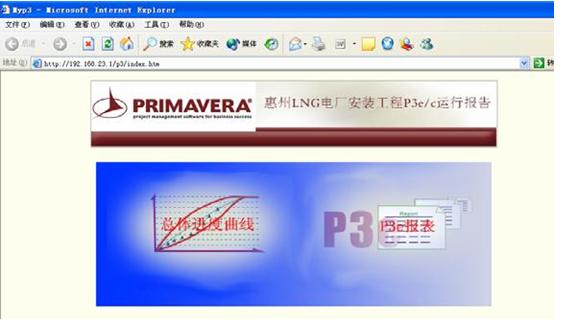

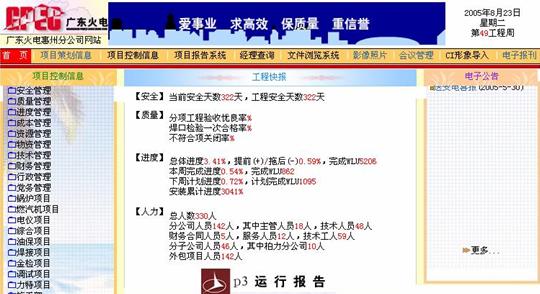

为了能及时反映工程施工动态数据信息,使得未安装 P3e/c 项目管理软件的管理人员也能进行工程进度计划的查询与分析,可以通过 P3e/c 项目管理软件所提供的项目信息发布工具生成施工网站。所发布的施工网站不仅可以作为独立的网站供用户访问,而且也可以与公司的信息网站链接起来,形成项目进度信息在公司内共享。在惠州 LNG 电厂安装工程中,我们很好地利用了 P3e/c 项目管理软件这个功能,把我们在 P3e/c 生成的各种报表数据如进度周报表、进度计划曲线对比表、月度施工作业计划横道图及各种视图等发布成 P3e/c 运行报告网站,然后通过公司内部网站链接,能及时在公司网上发布新的施工进度数据信息,实现及时、高效的进度信息共享。部分视图如下:
