如何制定和编写软件项目计划
作者:网络转载 发布时间:[ 2013/4/28 13:55:40 ] 推荐标签:

 根据曲线导出关于提交的代码行数L,人力K(人/年)和时间td(年)之间估算公式:

 式中Ck是技术状况有关的常数,它的典型值如下:
 对于差的开发环境 Ck=2500
 对于好的开发环境 Ck=10000
 对于有的开发环境 Ck=12500
 由上述公式可以得到所需开发工作量的公式:

 四、风险分析

 风险分析对于软件项目管理是决定性的,然而现在还是有很多姓名不考虑风险着手进行。

 五、软件项目进度安排

 软件项目的进度安排与任何一个工程的进度安排没有实质上的不同。首先识别一组项目任务,建立任务间的相互关联,然后估计各个任 务的工作量,分配人力和其他资源,指定进度时序。

 1.软件开发任务的并行性
 若软件项目有多人参加时,多个开发者的活动将并行进行。

 2.Gantt图

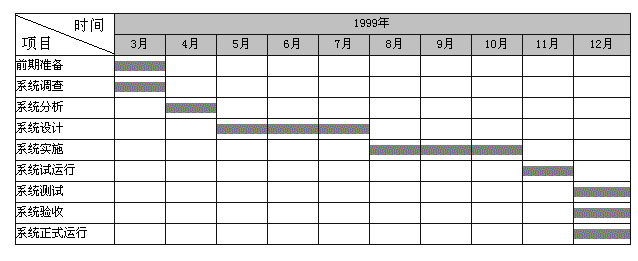

 Gantt图常用水平线段来描述把任务分解成子任务,以及每个子任务的进度按排,该图表示方法简单易懂, 一目了然,动态反映软件开发进度情况。如下表:

 进程计划时间表

 3.工程网络图

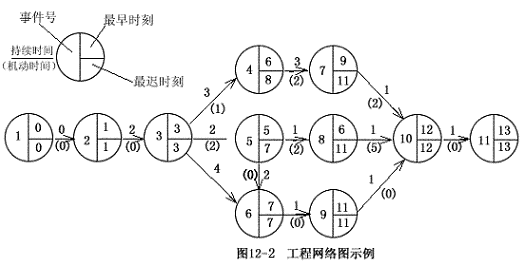

 工程网络图是一种有向图,该图中用圆表示事件,有向弧或箭头表示子任务的进行,箭头上的数字称为权,该权表示此子任务的持续时间,箭头下面括号中的数字表示该任务的机动时间,图中的圆表示与某个子任务开始或结束事件的时间点。如下图:

 六、软件质量保证

 软件质量保证是软件工程管理的重要内容,软件质量保证应作好以下几个方面的工作:
 (1)采用技术手段和工具。
 (2)组织正式技术评审。
 (3)加强软件测试。
 (4)推行软件工程规范(标准)。
 (5)对软件的变更进行控制。
 (6)对软件质量进行度量。

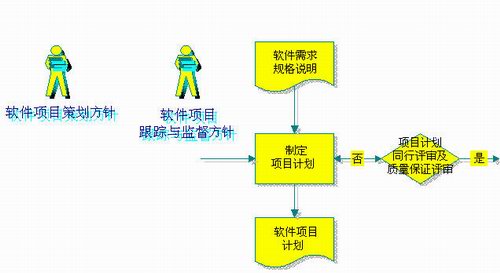

 七、如何制定软件项目计划

 项目计划详细说明了所需软件工作及如何实现。它定义了每一个主要任务,并估算其所需时间和资源,同时为管理层的评估和控制提供了一个框架。项目计划也提供了一种很有效的学习途径。如果能合理建档,它便是一个与实际运行效能比较的基准。这种比较可以使计划者看到他们的估算误差,从而提高其估算精确度。
