您的位置:软件测试 > 软件项目管理 > 文档模板 >
如何制定和编写软件项目计划
作者:网络转载 发布时间:[ 2013/4/28 13:55:40 ] 推荐标签:

 软件项目计划(Software Project Planning)是一个软件项目进入系统实施的启动阶段,主要进行的工作包括:确定详细的项目实施范围、定义递交的工作成果、评估实施过程中主要的风险、制定项目实施的时间计划、成本和预算计划、人力资源计划等。

 在软件项目管理过程中一个关键的活动是制定项目计划,它是软件开发工作的第一步。 项目计划的目标是为项目负责人提供一个框架,使之能合理地估算软件项目开发所需的资源 、经费和开发进度,并控制软件项目开发过程按此计划进行。 在做计划时,必须需要的人力、项目持续时间及成本作出估算。这种估算大多是参考 以前的花费作出的。软件项目计划包括二个任务:研究和估算。即通过研究确定该软件 项目的主要功能、性能和系统界面。

 一、软件项目计划内容

 软件项目计划内容如下:
 1.范围。对该软件项目的综合描述,定义起所要做的工作以及性能限制,它包括:
 (1)项目目标。
 (2)主要功能。
 (3)性能限制。
 (4)系统接口。
 (5)特殊要求。
 (6)开发概述。

 2.资源。
 (1)人员资源。
 (2)硬件资源。
 (3)软件资源。
 (4)其他。

 3.进度安排。
 进度安排的好坏往往会影响整个项目的按期完成,因此这一环节是十分重要的。制定软件进度与其他工程没有很大的区别 ,其方法主要有:
 (1)工程网络图。
 (2)Gantt图。
 (3)任务资源表。
 (4)成本估算。
 (5)培训计划。

 二、制定软件工程规范

 对软件工程管理来说,软件工程规范的制定和实施是不可少的,它与软件项目计划一样重要 。软件工程规范可选用现成的各种规范,也可自己制定。目前软件工程规范可分为三级:
 (1)标准与国际标准。
 (2)行业标准与工业部门标准。
 (3)企业级标准与开发小组级标准。

 三、软件开发成本估算

 为了使开发项目能在规定的时间内完成,而且不超过预算,成本预算和管理控制是关键。
 1.成本估算方法
 (1)自顶向下估算方法。
 估算人员参照以前完成的项目所耗费的总成本,来推算将要开发的软件的总成本,然后把它们按阶段、步骤和工作单元进行 分配,这种方法称为自顶向下估算方法。

 它的优点是对系统级工作的重视,所以估算中不会遗漏系统级的诸如集成、用户手册和配置管理之类的事务的成本估算,且估算工作量小、 速度快。它的缺点是往往不清楚低级别上的技术性困难问题,而往往这些困难将会使成本上升。

 (2)自底向上估算方法。
 自底向上估算方法是将待开发的软件细分,分别估算每一个子任务所需要的开发工作量,然后将它们加起来 ,得到软件的总开发量。这种方法的优点是对每个部分的估算工作交给负责该部分工作的人来做,所以估算 较为准确。其缺点是其估算往往缺少与软件开发有关的系统工作级工作量,所以估算往往偏低。

 (3)差别估算方法。
 差别估算是将开发项目与一个或多个已完成的类似项目进行比较,找到与某个相类似项目的若干 不同之处,并估算每个不同之处对成本的影响,导出开发项目的总成本。该方法的优点是可以提高估算的准确度, 缺点是不容易明确“差别”的界限。

 除上三种还有:
 (1)专家估算法。
 (2)类推估算法。
 (3)算式估算法。

 2.成本估算模型
 (1)COCOMO估算模型。
 机构性成本模型COCOMO(Constructive Cost Mode)是精确、易于使用的成本估算方法之一。
 该模型分为:基本COCOMO模型,是一个静态单变量模型,它是对整个软件系统进行估算;中级COCOMO模型,是一个静态多变量模型;详细COCOMO模型,将软件系统模型分为系统、子系统和模块三个层次。
 ①基本COCOMO模型估算公式:
 E=ab(KLOC)exp(bb)
 D=cb(E)exp(db)
 式中E为开发所需的人力(人/月)。D为所需的开发时间(月)。KLOC为估计提交的代码行。ab、bb、cb和db是指不同软件开发方式的值。
 ②中级COCOMO模型。
 其估算公式为:E=ai(KLOC)exp(bi)×乘法因子,ai,bi

 (2)Putnam成本估算经验模型。

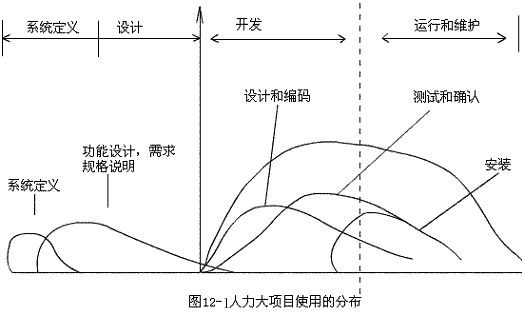

 Putnam估算模型是一种动态多变模型,它是假设在软件开发的整个生存期中工作量的分布。如下图:

上一页12345下一页
