IT项目中的组合风险量化分析
作者:网络转载 发布时间:[ 2013/6/28 14:54:10 ] 推荐标签:

这里在Excel和SPSS中都可以生产相关的随机数,如在SPSS中生成相关的数据脚本为:
input program.
loop #I=1 to 100.
compute x=uniform(1).
end case.
End loop.
End file.
End input program.
execute.
rank variables=x(a)/rank/print=yes/ties=mean.
recode rx(98thru 100=1.25) into group.
recode rx(91thru 97=1.2) into group.
recode rx(81thru 90=1.15) into group.
recode rx(61thru 80=1.1) into group.
recode rx(36thru 60=1.05) into group.
recode rx(1thru 35=1) into group.
execute.

在生成了相关的随机数后可以计算出工作量的后值(部分数据):

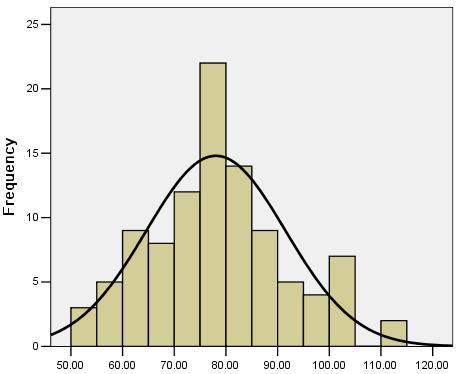

得到相关的曲线拟合图为:

得出的初步结论为工作量<80占的概率为59%,工作量<85的概率为73%,工作量<90的概率为82%.

预计工期 = 90*1.1/3 = 33 人天。

所以要达到8成把握能够完成任务,项目工期至少应该为1个半月以上。

注:以上是基于很大假设,要进行定量分析前期必须收集足够多的经验数据,这样才有模拟的基础,才能够保障模拟的有效性。
