您的位置:软件测试 > 软件项目管理 > 风险管理 >
软件开发项目风险管理的几点体会
作者:网络转载 发布时间:[ 2013/6/26 14:54:44 ] 推荐标签:

(3) 持续集成

持续集成能够把终的一次大规模的集成调试过程分散到项目开发时间表的每一周、每、甚至每个小时。让项目中的各个人员都能够随时掌握当前的整体进度,并迅速发现集成过程中出现的问题并进行解决[1]。

开发小组应制定持续集成的制度,一般情况下每日构建一次,可以利用Ant等构建工具进行Java应用程序的构建。小组成员应在每个功能开发完成后,及时向版本控制系统(如CVS)提交代码,而且不应该向版本控制系统提交有问题(编译通不过)的代码。

每日构建、持续集成,让项目进度跟踪工作更加容易。当项目小组每天重新编译系统时,已完成与未完成的功能清楚可见,小组成员能够简单地从软件的表现知道距离整体完成还有多远。

4.新技术引入

技术创新是一种具有探索性、创造性的技术经济活动。在开发过程中引入新技术,不可避免地要遇到各种风险。通过T形软件开发、充分论证、多阶段评审、同行经验等措施可降低新技术风险。

(1) T形软件开发

在项目开发早期,开发小组应该建立系统的架构,解决关键技术难题、开发系统的基础构件,并对系统所需要应用的技术做深度探索。例如:基于JavaEE5构建联网售票系统,涉及到分布式事务处理、海量数据存储、异构平台互连等关键问题,应该优先处理这些问题;对开发所涉及到的EJB3、JSF、JBoss Seam、Eclipse RCP等技术,要做深度探索。

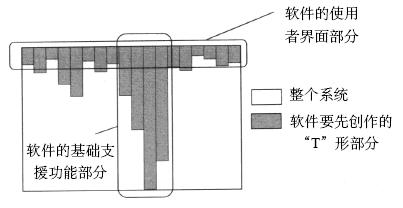

图1 在第一阶段以“T”形开发系统骨架[2]

越是技术复杂度高的项目,越应该早地处理技术难题。如果在项目开发的中期或后期才发现架构有问题或是关键技术难题不能解决,则为时已晚。

(2) 充分论证

新技术开发是探索性很强的工作,潜在着许多失败的风险。在可行性分析阶段,要广泛搜集相关信息,设计多种可行方案,进行充分论证。在制定决策时,情报的数量和质量致关重要。掌握的信息越多、越准确,才能作出正确的的决策,项目失败的风险也相对减少;反之,承担的风险会增大。

(3) 同行经验

针对新技术,由于没有经验可借鉴,因此在探索过程中要充分利用互联网,通过搜索同行经验,往往事半功倍。要充分利用世界日益平坦化的优势,对于不能尽快解决的问题,可以先放一放,可能过不了几天,网上有相类似问题的解决方案了。

5.技术兼容性风险

硬件产品之间、系统软件(操作系统、中间件、数据库管理系统)与主机设备之间、系统软件之间、应用软件与系统软件之间以及应用软件之间,都可能存在兼容性问题。往往系统集成的项目越复杂,兼容性问题越有可能存在。

(1) 设计先行

在做系统的总体设计方案时,务必把好相关产品的选型关,确保网络、主机、系统软件与应用软件之间不要存在较大的技术兼容性问题。在网络平台建设方案中,明确相关设备的技术参数和配置要求。

(2) 售前产品测试

在做项目招投标工作时,要求投标方在售前提供产品兼容性测试,以避免在项目实施过程中才暴露技术兼容性问题。涉及应用软件开发的集成项目,要在开发工作的早期,做技术兼容性测试,以避免在项目开发后期才暴露技术兼容性问题。

例如,我们在开发深圳市汽车客运站售票及站务联网调度系统时,为了确保技术兼容,在做硬件招标时要求小型机设备厂商提供售前技术兼容性测试工作,并将测试结果做为评标指标。在深圳市软件测试中心对IBM、SUN、HP三家公司提供的小型机进行测试时,暴露了许多应用软件、应用服务器、数据库和操作系统之间的技术兼容性问题,如果这些问题在系统实施时才暴露或处理,势必会拖延项目进度。

上一页123下一页
